Turnkey Retrofit 서비스

‘리트로핏(Retrofit)이란 기계 속에
원래 없던 부품 등을 새로 장착한다’는 의미로
당사의 경우 현존선 개조공사 기술을 뜻합니다.

PANASIA는 EPC공사와 기존 리트로핏(Retrofit) 서비스를 통합하여
PANASIA의 Turnkey Retrofit 서비스를 구체화하였습니다. 이를 통해 기획부터
설계, 조달, 시공, 시운전, 사후관리까지 전 단계를 아우르는 체계화된 운영 시스템을
제공합니다. 프로젝트별 맞춤형 솔루션으로 선박 환경, 운항 조건, 규제 대응에
최적화된 개조를 지원합니다.

국제 인증 표준과 품질관리 절차를 기반으로 안정성과 효율성을 동시에 확보하였으며,
Retrofit 현장 전담 PM 조직을 통해 공정 일정·비용·품질을 통합 관리하여 고객 만족도
를 극대화합니다. 파나시아는 단순한 개조가 아닌, 선박의 새로운 가치와 지속 가능한
운항 솔루션을 제공하겠습니다.

Retrofit

Service 소개

* 운항선 설치공사 범위는 자유롭게 선택이 가능합니다.

  • Equipment Supplier

    • BWTS Equipment
    • Commissioning
    • Demonstration
  • Engineering Company

    • Onboard Survey
    • Basic Design
    • Owner / Class Plan approval
    • Interface with existing automation system
  • Equipment Supplier

    • Installation drawings
    • Manufacturing drawings
  • Outfitting Material Supplier

    • Steel Structures
    • Pipe Spools
    • Cables
    • Installation Materials
  • Installation Labor

    • Pipe spool installation
    • Laying & connection cables
  • Supervisor

    • Schedule control
    • Quality control
    • Instruction to workers

- 설치공사 계약 형태

계약의 4가지 타입
  • CASE 1

    장비 + 공사감리

  • CASE 2

    장비 + 엔지니어링 + 공사감리

  • CASE 3

    장비 + 엔지니어링 + 설치자재(배관, 철의장, 전기) + 공사감리

  • CASE 4

    장비 + 엔지니어링 + 설치자재(배관, 철의장, 전기) + 설치공사 + 공사감리

Retrofit은 장비 공급부터
엔지니어링 및
시공까지 전체 공정을 모두 소화해낼 수 있는
기술 역량
보유가 필수적입니다.

또한 엔지니어링, 설치, 공사자재, 설치 시공 등
전체 공정 중에서
원하는 부분만 선택할 수 있습니다.

전체 공정에 참여하는 관련 업체 수가 증가할수록
업무의 진행이 매끄럽지않을 수 있고 문제 발생 시 책임 주체를 밝혀내는 것이 쉽지 않을 수 있습니다.
이에 반해 PANASIA의 Retrofit 전문팀은 수많은 프로젝트를 진행하면서
공사 지연이나 추가 비용 발생 사례 없이 완벽하게 공사를 수행해 왔습니다.

Project Management

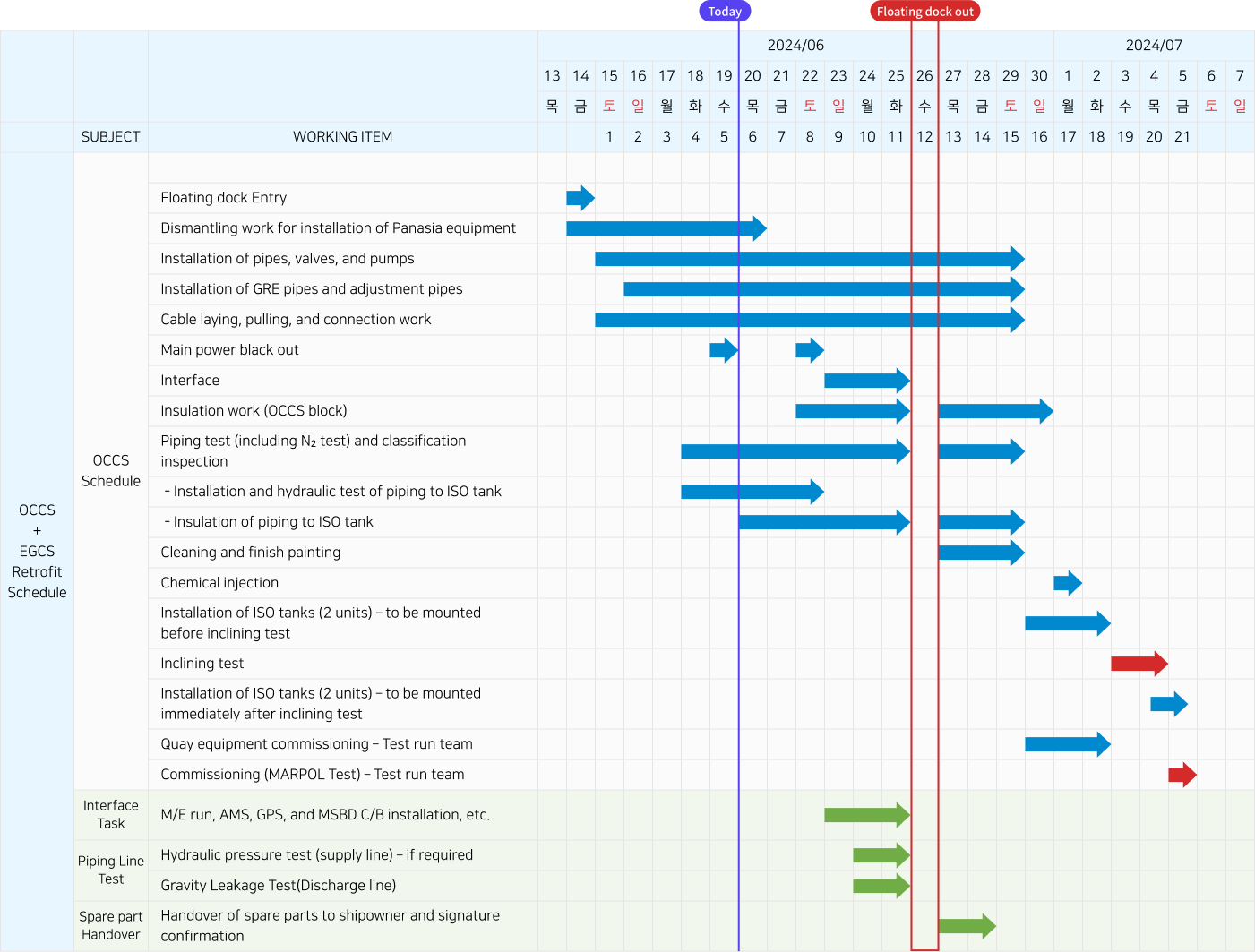

- 설치(Drydocking) 일정에 따라 D-day부터 역순으로 각 그룹의 리드 타임을 고려한 세부 일정을 세워 공사를 진행합니다.
이때, PANASIA 현장 전담 PM이 투입되어 모든 일정에 대한 진행 상태를 확인하고, 세부 일정을 조율하여 고객사에 안내 드립니다.
고객사에서는 각 업체마다 연락할 필요가 없으며 파나시아 PM과 모든 일정을 손쉽게 조율할 수 있어 편하게 시공을 진행 할 수 있습니다.

Supervision

  • Step 1 - 설치공사 일정 관리, 협의

    수리 조선소와 설치 일정 및 공정 협의

  • Step 2 - 장비 및 자재 확인

    장비 및 자재누락 파손 여부 확인

  • Step 3 - 공사 감리 수행

    장비 및 각종 배관, 밸브 설치 Part
    전기 설치 및 장비 Interface Part

  • Step 4 - 타 장비 Maker와 업무 진행

    타 장비 Maker와 협의 후, 프로그램 수정
    및 정상적인 Alarm 동작 확인

- 계약 조건에 따라 감리자를 파견할 수 있습니다.
감리자는 공사가 도면대로 진행되고 있는지를 관리, 감독하여 공사 진척도를 체크하여 출항일 전에 공사가 완료될 수 있도록 전체 일정을 관리합니다.
납품된 자재 등에 대한 파손 여부를 파악하여 재보급이 필요한 자재에 대하여 미리 Report하여 자재, 파손, 누락 등의 돌발 상황이 전체 일정에 영향을
미치지 않도록 관리합니다. 또한 탑재 장비와 Interface되는 타 장비 엔지니어와 현장에서 협업하여 원활한 Interface가 될 수 있도록 지원합니다.

파나시아 리트로핏은

Best Performance를 자부합니다.

파나시아만의 혁신적인 기술 컨설팅으로 선박 구조에 따른 공간의 효율적 활용과
완벽한 대응이 가능합니다. 또한, 다양한 선종과 설치환경에 대한 실적을
보유하고 있으며, 단 한번의 공사지연이나 추가비용이 발생한 적이 없습니다.
다양한 경험으로 얻어진 파나시아만의 기술력으로 고객의 선박에 최적의 솔루션을
제공하는 현존선 개조공사의 최고의 파트너가 될 것입니다.
